ETFE Tesile Architecture

FAQ

1. Longue durée de vie: normalement, les fournisseurs de représenter de 10 à 15 ans de garantie, mais la durée de vie est de plus de 30 ans;

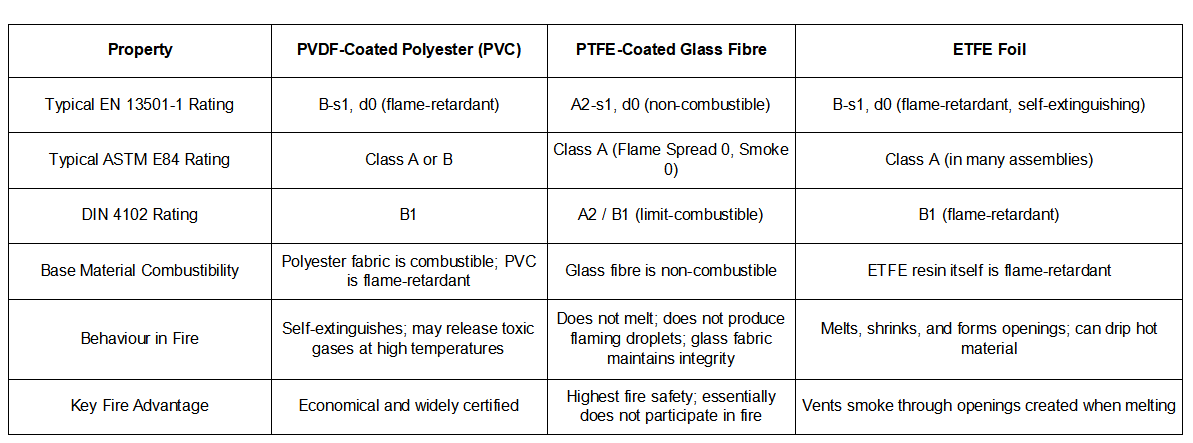

2. L'ignifugation, transmittance Élevée, poids Léger;

3. Forte capacité d'auto-nettoyage: en Raison de sa forte capacité d'auto-nettoyage, le PTFE résistance à la traction de la structure deviennent plus blanches après explosing au soleil.

veuillez trouver ci-dessous la vidéo d'une comparasion PTFE résistance à la traction de la structure prise de vue en avril et en juillet, en 2020, vous pouvez trouver qu'il devient plus blanc et plus jolie au fil du temps.





PTFE membrane de construction système de toit installation de structure de câble-membrane dans la ville d'expo d'ameublement de foshan

je. projet Aperçu

salon international de l'ameublement de foshan la ville est située dans la ville de foshan, province du guangdong, qui est la plus grande Salon international de l'ameublement et hypermarché dans le delta de la rivière des Perles à présent. quatre grands salons de 9 couches avec 1,80 million de m 2 forment respectivement un atrium en forme de croix, y compris l'éclairage de jour du toit et toit parapluie rond. toit de parapluie rond atrium est une structure à membrane de câble avec un diamètre de 89m; 32 groupes de membrane en forme de V en câble de suspension parapluie avec un diamètre de 89m, la zone unilatérale de chaque pièce en forme de v la membrane est d'environ 370 et la superficie totale est de 11840 . pour le couloir en forme de croix, le toit de combinaison entre le verre le toit et la membrane d'éclairage de jour sont soutenus par une structure en acier portant, toute la zone de couverture est de 24800 m 2 et la membrane occupé 1/3. ce projet est situé dans la province de guangdong avec un ensoleillement abondant et climat chaud; grâce au calcul, la face unique de chaque en forme de v la membrane est jusqu'à 900m 2 , la longueur peut atteindre 57 m; enfin, américain la membrane ptfe saint-gobain sf-i est adoptée.

figure ii-5-1 toit de l'atrium «en forme de croix» Foshan International Home Furnishing Expo City

l'approfondissement de la conception et de la construction du structure en acier, structure à membrane et toit d'éclairage de jour en verre dans ce projet ainsi que le levage du système de câbles, la tension et d'autres travaux sont complétés par guangzhou canobbio asiatex construction technology co., ltd, et ce projet est achevé en septembre 2012.

ii. de construction système

le toit parapluie rond de l'atrium de cette projet est un système de câbles à double couche de rayonnement, qui est généralement réglé avec anneau intérieur de tension; une extrémité de l'ancrage pour le câble à double couche est attaché à l'anneau intérieur, et l'autre extrémité de l'ancre est attachée à la anneau extérieur de compression autour. le diamètre de cette structure est de 88m et l'élévation du toit est d'environ 25m. la structure principale est composée de tore en treillis, colonne intérieure de mouche d'anneau et double système de câble de haut en bas, et la surface est forme d'onde recouverte de matériaux membranaires. la section transversale du treillis torus est un triangle inversé avec une largeur et une hauteur de 6 m, le système de câbles de la couche supérieure est divisé en câble de crête supérieur et câble de vallée supérieur; il y a 32 crête supérieure câbles, 32 câbles de vallée supérieure et 32 ​​pour le système de câbles de couche inférieure.

comme point d'ancrage de l'oblique inférieur câble, le nœud inférieur de la colonne de mouche est en fonte d'acier; toute la colonne de mouche pèse environ 250 t et le capuchon supérieur de 15 m de diamètre est composé de verre d'éclairage.

U_EAF$H}M~3ICC$J0E8XL~C

figure ii-5-2 dessin axonométrique du câble double de rayonnement atrium système


figure ii-5-3 nœud de colonne de mouche

1E%%LYL4D_NUY]AZ6I@GERV

figure ii-5-4 carte de profil

iii. technique les mesures

3.1 analyse des technologies clés et des points difficiles

une structure de câble de suspension précontrainte est adoptée pour ce projet, et la construction structurelle présente les caractéristiques suivantes grâce à l'analyse et jugement:

= 1 * gb2 * mergeformat avant la mise en tension de la structure, la structure du câble de suspension a une plus petite rigidité et moins bonne stabilité, et mesures garantissant une structure stable doivent être prises pendant la construction.

= 2 * gb2 * mergeformat le la distance entre la structure et le sol est d'environ 60 m et il y a construit et existé des structures autour, donc, de grandes élingues et outils ainsi car les échafaudages polyvalents ne sont pas applicables à la construction.

= 3 * gb2 * mergeformat le la structure en acier de la bague de traction intérieure centrale pèse 92 t, les poids des joints en acier moulé 25 t, les câbles d'inhalation pèsent 133 t et le poids total est de 250 t. c'est lourd structure, lorsque le point de levage est en dessous de la structure en forme de parapluie, il est extrêmement facile à renverser pour la bague de traction supérieure, donc des mesures fiables doivent être prises pour prévenir et corriger.

= 4 * gb2 * mergeformat tout les points de levage se réunissent à un point et la synchronisation la précision doit être strictement contrôlée pour garantir l'efficacité et la sécurité de levage du toron en acier et du capuchon supérieur pendant le levage.

= 5 * gb2 * mergeformat construction une analyse de simulation doit être effectuée sur l'ensemble du processus de construction pour rendre la sécurité de la structure à chaque instant.

= 6 * gb2 * mergeformat le la surveillance de l'ensemble du processus doit être effectuée sur la construction et comparaison entre les données de surveillance en temps réel et les données calculables assurez-vous de la sécurité pendant le processus de levage.

= 7 * gb2 * mergeformat divers les facteurs défavorables et la situation d'urgence doivent être considérés comme des condition pour effectuer le calcul; effectuer l'analyse de force selon la condition la plus défavorable pour sélectionner le matériel de levage, le levage conçu et machines de tension.

3.2 schéma de construction

3.2.1 flux de processus de construction sur site

la séquence de construction globale de la maison foshan (internationale) le câble de suspension expo city d'ameublement est: après l'assemblage et qualifié inspection de la structure en acier de l'anneau extérieur et de la colonne de mouche, connecter tous les anneaux de traction avec la colonne de mouche, puis hisser les 16 câbles de faîtage supérieurs (éviter la position des bâtiments importants) avec cric de levage; quand il est hissé au certain hauteur, installez le câble de faîtage supérieur et de vallée, puis le câble inférieur 1 et 2; ensuite, ajustez les câbles de crête supérieure et de vallée; enfin, la tension baisse le câble est terminé avec une tension structurelle formée. l'installation du côté 192 câbles est effectuée après la fin de la tension. voir figure ii-5-5 pour déroulement détaillé du processus d'installation.

forme * mergeformat

structure d'acier      le faisceau d'anneau et la colonne de mouche sont assemblés et passent l'inspection.

fabrication de précontrainte      usine de câbles en acier

transport      sur le site

installer l'extrémité fixe du câble d'inhalation

simulation      calcul de construction

levage      la colonne des mouches

surveillance de la colonne de mouche      point de position

installer      l'extrémité de réglage du câble de faîtage supérieur, du câble de vallée supérieur et du câble inférieur      câble d'inhalation

simulation      calcul de construction

régler      le câble supérieur et inférieur pour faire la colonne de mouche à la position centrale

porter      la tension sur le câble inférieur de trois niveaux

contrainte et déformation      surveillance

installer le côté 192      câbles

figure ii-5-5 déroulement du processus d'installation

3.2.2 système de câbles levage et installation

étape 1: après la bague extérieure en acier la structure et la colonne de mouche sont assemblées et passent l'inspection, conduisent le construction du câble d'inhalation de précontrainte.

figure ii-5-6 fin de l'assemblage de l'acier structure

étape 2: érection de la plateforme d'opération

figure ii-5-7 érection de plate-forme d'opération

étape 3: installer l'extrémité fixe du câble de faîtage

étape 4: installez l'extrémité fixe du câble de la vallée

figure ii-5-8 installer l'extrémité fixe du câble de faîtage figure ii-5-9 installer le câble d'extrémité fixe de la vallée

étape 5: installez le extrémité fixe du câble stable

étape 6: installez le extrémité fixe du câble oblique

figure ii-5-10 installer l'extrémité fixe de l'écurie figure de câble ii-5-11 installer l'extrémité fixe du câble oblique

étape 7: levage synchrone de 16 faîtage câble et câble d'outillage

figure ii-5-12 levage du câble faîtier et de l'outillage câble

étape 8: hisser le voler la colonne du sol à 9m

figure ii-5-13 hisser la colonne de mouche du sol à 9 m

étape 9: hisser le voler la colonne du sol à 14m

figure ii-5-14 hisser la colonne de mouche du sol à 14m

étape 10: installez l'extrémité de réglage du câble de vallée

figure ii-5-15 installez l'extrémité de réglage le câble de la vallée

étape 11: hisser le mouche colonne du sol à 22 m et installer le câble de faîtage supérieur

figure ii-5-16 installer le câble de faîtage supérieur

étape 12: transformer le levage du outillage au câble oblique

figure ii-5-17 transformer le levage de l'outillage en câble oblique

étape 13: desserrer le réglage manchons du câble faîtage et vallée

étape 14: hisser la colonne de mouche à 28m

figure ii-5-18 hisser la colonne de mouche à 28m

étape 15: hisser le mouche colonne du sol à 34m

figure ii-5-19 hisser la colonne de mouche à 34m

étape 16: hisser le mouche colonne à 40m

figure ii-5-20 hisser la colonne de mouche à 40m

étape 17: hisser le mouche colonne à 46m et installer le câble oblique

figure ii-5-21 hisser la colonne de mouche à 46m


3.2.3 schéma de tension de la structure

étape 1: ajuster la crête câble et câble de vallée

une fois l'installation de levage localisée, réglez l'état initial de la structure; dans un premier temps, pré-serrez le câble de faîtage supérieur et le câble de la vallée pour vous assurer que la colonne de mouche est à la position centrale de la structure. desserrez ensuite le câble. la méthode d'ajustement de la tige câble: la position centrale de la colonne de mouche est modifiée en ajustant la la longueur du câble de faîtage supérieur et du câble de vallée, la longueur théorique du le câble de faîtage supérieur est de 30 876 mm et celui du câble de vallée supérieur est de 36 130 mm; le réglage est effectué en fonction de l'erreur d'installation de l'acier sur site structure.

sl45 z45

figure ii-5-22  force du câble une analyse

étape 2: tension du câble oblique

divisez 32 câbles obliques en 3 niveaux de tension, le niveau 1 correspond à 30% de la valeur nominale, le niveau 2 à 70% et le niveau 3 est à 100%.

dans chaque tension de niveau, divisez 32 obliques câbles en 8 lots de tension, soit 4 dans chaque lot de tension.

10

figure ii-5-23 numérotation des câbles obliques

la séquence de tension du niveau 1: 1 → 2 → 3 → 4 → 5 → 6 → 7 → 8

la séquence de tension du niveau 2: 8 → 7 → 6 → 5 → 4 → 3 → 2 → 1

midas, une grande analyse générale par éléments finis du logiciel est adoptée pour la position de tension et la force de tension de l'analyse de simulation est aussi indiqué dans le tableau ii-5-1.

étape 3: une fois la tension terminée, effectuer un réglage fin sur une inhalation spécifique câble selon les données de surveillance de la construction.

table ii-5-1 position et force de tension

3.2.4 analyse sur le contrôle de précision de levage

depuis grand l'appareil de levage et l'échafaudage tout autour ne peuvent pas être adoptés pour la construction, le processus de construction du câble radial de levage incliné est adopté. pendant le levage, la levée du câble inférieur est la plus difficile à contrôler; la structure barycentre est au-dessus du point de levage et il n'y a pas de point contraint pour le anneau de traction interne dans le sens horizontal. il est possible qu'il y ait des déplacement à la structure. par conséquent, une analyse sélective est nécessaire pendant la levée du câble inférieur.

1. précision commande de levage du câble supérieur

pendant le levage le câble supérieur, il n'y aura pas d'instabilité de la structure puisque l'ancrage inférieur pointe du câble supérieur est disposée au niveau de l'anneau circulaire (dont le diamètre est 15 m) sur le dessus de la bague de traction intérieure; cependant, s'il y a un point de levage levage trop rapide ou trop lent pendant le levage, cela affectera le levage la force de l'auto-axe et de l'axe adjacent, entraînant soit une augmentation rapide de force de levage ou situation lâche à un certain point de levage. il est donc nécessaire de procéder à une analyse des conditions défavorables sur chaque état de levage déterminer l'indicateur de contrôle de précision de levage.

tableau ii-5-2 la force du câble change pendant le levage du câble supérieur

garde au sol / m

force de câble maximale de levage uniforme / kn

force maximale du câble après la défaillance d'un certain point de levage

un certain point de levage est plus rapide que d'autres points (mm)

/ force de câble maximale (kn)

0

185

la force du câble du groupe augmente, et le maximum est 221

100/601

9

245

la force du câble du groupe augmente, et le maximum est 300

50/483

14

279

la force du câble du groupe augmente, et le maximum est 341

50/532

22,2

390

la force du câble du groupe augmente, et le maximum est 470

50/670

22,2

390

la force du câble du groupe augmente, et le maximum est 470

25/590

de la table, il on peut voir que pour s'assurer que la force du câble de levage unique point n'augmentera pas trop et assurera la sécurité pendant le levage, lorsque en soulevant le câble supérieur et la bague de traction interne est soulevée à 15 m du au sol, il est nécessaire de contrôler la précision de levage à 50 mm; au sol le dégagement de la bague de traction interne est compris entre 15 et 22,2 m, la précision de levage est contrôlé à 50 mm pour garantir un coefficient de sécurité suffisant pour le système de levage.

2. précision contrôle pendant le levage du câble inférieur

pendant le levage du câble inférieur, bien que dans lequel le câble supérieur a été installé avec charnière broche, aucune contrainte ne se formera au sommet de la bague de traction intérieure le câble supérieur est sous l'état lâche; il est donc très possible que le toute la colonne de mouche peut culbuter latéralement lors du levage du câble inférieur. pour ça, la corde de câble est placée au dessus de la colonne de mouche comme contrainte horizontale. cependant, après que l'élévation supérieure de la colonne de mouche dépasse l'anneau de pression externe, il est nécessaire de desserrer le câble de temps en temps pendant le levage cas où il est trop stressé. en outre, les points d'ancrage inférieurs de les câbles inférieurs sont tous au même point, c'est-à-dire lors du levage du câble inférieur, il exerce la force de levage sur le même point. si le synchrone le levage ne peut pas être atteint, il y aura un certain point de levage dont la force de levage augmente rapidement ou la colonne de mouche ne peut pas être soulevée. ainsi, l'analyse doit être effectuée sur chaque état de levage et déterminer le levage raisonnable indice de précision sous la prémisse d'une structure de levage sûre.

3.2.5 technologie de commande de levage synchrone

programme de contrôle synchrone est adopté pour ce système et l'ordinateur sont utilisés pour contrôler la tension de levage de l'huile pompe et le vérin, contrôlant efficacement la course du vérin du vérin. plus haut et des butées de limitation inférieures et un capteur d'arrêt sont placés sur la prise respectivement, permettant le déplacement de chaque point de levage contrôlé. à éviter les erreurs cumulatives pendant le levage, faire un marqueur sur l'acier de levage brin tous les 50 cm à l'avance; de cette façon, l'erreur de marqueur du brin d'acier peut être vérifié à tout moment et corriger chaque brin d'acier à l'aide d'un ordinateur système opérateur. en même temps, le principe de la double commande avec force et le déplacement est adopté, 6 armoires de commande sont contrôlées par un ordinateur plate-forme de commande, chaque armoire de commande commande les électrovannes de 2 ou 4 pompes à huile, et il est contrôlé par l'ordinateur si l'électrovanne fournit de l'huile avec cric ou non. capteur restant est réglé sur la prise, transmettant les données de déplacement vers l'ordinateur en temps opportun, et l'ordinateur est utilisé pour contrôler le synchronisme et la quantité totale de cylindre entre les vérins. l'huile le signal de pression est transmis à l'ordinateur en temps opportun grâce à la pression d'huile capteur installé sur la prise; régler la pression d'huile de sécurité dans le programme et la pression d'huile réelle atteint la pression d'huile de sécurité, le programme commande l'électrovanne pour ne pas offrir d'huile pour s'assurer que la pression du vérin ne dépassera pas une certaine valeur limite.

3.2.6 construction technologie de processus et de surveillance

le processus de levage est divisé en câble supérieur de levage et câble inférieur levage, et il n'y aura pas d'instabilité de la structure dans le levage du câble supérieur, par conséquent, il contrôle principalement la précision du levage synchrone. pendant le levage du câble inférieur, il tient compte non seulement de la chute possible dans la structure, mais aussi la précision de contrôle synchrone de la levage.

1. levage du câble supérieur

limité par la construction sur place l'environnement, il y a des bâtiments existants de haut niveau autour de la traction interne par conséquent, seuls 16 câbles d'inhalation peuvent être soulevés par 32 axes en même temps temps, et il est contrôlé conformément aux exigences données pour synchrone précision.

2. levage du câble inférieur

après le positionnement du câble supérieur, transférez le vérin de levage et l'outillage de levage à la position correspondante pour soulever la partie inférieure câble. à ce moment, le câble supérieur est toujours sous l'état lâche; par conséquent, 4 câbles sont disposés à l'extrémité supérieure de la colonne de mouche comme l'horizontale contrainte de la colonne volante; l'autre extrémité du câble est fixée à l'extérieur faisceau d'anneau, lorsque l'extrémité supérieure de la colonne de mouche est inférieure à l'anneau externe (c'est-à-dire que la garde au sol de la colonne de mouche est de 33 m), le câble être serré sans interruption avec la levée du câble inférieur, et la la tension du câble n'augmentera pas pendant le levage.

DSC_0077 DSC_0122

une colonne de mouche est juste à côté de la colonne de mouche au sol b à 9 m du sol

DSC_0205 DSC_0306

c la colonne de mouche est à 14 m du sol d la colonne de mouche est à 22 m du sol et le câble supérieur est positionné

figure ii-5-24 supérieure levage de câble

DSC_0319 DSC_0306

un outillage de levage du bas la colonne de mouche du câble b est à 28 m du sol

DSC_0321 DSC_0362

c la colonne de mouche est à 33 m du sol d la colonne de mouche est à 46 m du sol et le câble inférieur est positionné

figure ii-5-25 levage du câble inférieur

cependant, après l'élévation supérieure de la mouche la colonne dépasse la poutre annulaire externe, la force interne du câble augmentera avec la levée du câble inférieur, ce qui entraîne des effets néfastes sur la sécurité du câble; par conséquent, il est nécessaire d'arrêter le levage à une certaine hauteur de levage selon calcul, desserrer le câble corde et ensuite effectuer le levage, de manière répétée jusqu'à ce que le câble inférieur de levage est positionné.

3. construction surveillance des processus

il est nécessaire d'effectuer la construction sur place surveillance de la structure, guider la mise en œuvre sûre et précise de la construction traiter et accumuler les informations de données de l'ingénierie précontrainte la construction pour assurer la sécurité de l'ensemble du processus de construction le projet et enquêter sur la règle de changement de la déformation et interne force de la structure pendant la construction. les principaux objets de surveillance sont la force du câble du câble de levage et la déformation latérale de la mouche colonne pendant le levage, donc, il y a 2 ensembles de station totale disposés dans la direction perpendiculaire de la structure pour offrir la surveillance de la construction tout au long du processus de levage, en s'assurant que l'inclinaison de la colonne de mouche est contrôlée à moins de 5 ° pendant toute la durée Processus de construction. la figure ii-5-26 est la comparaison des résultats entre les câbles surveillance de la force du câble d'inhalation à une position typique et analyse de simulation par l'adoption de Midas, un grand logiciel général d'analyse par éléments finis. à travers le câble surveillance de la force, on constate que lors du levage, la valeur mesurée du câble la force pour le câble d'inhalation est un peu plus élevée que la valeur calculée tout en le grand taux de déviation est à moins de 5%, ce qui montre que la simulation la méthode d'analyse pendant le levage est fiable et peut être utilisée pour guider le construction.

figure ii-5-26 force du câble surveillance du câble d'inhalation pendant le levage du câble supérieur

3.3 construction de la structure de la membrane

sûr et un filet de sécurité rapide est adopté pour l'installation de la membrane dans ce projet, qui permet d'économiser les coûts des échafaudages en grande partie.

figure ii-5-27 le personnel de construction installe une membrane sur le filet de construction

hisser la membrane dans la position à installer et étirer la membrane le long de la direction de l'installation selon le dessin pour vous assurer du bon sens d'installation de la membrane.

le côté supérieur de la membrane est relié au haut bague; le luminaire est installé du côté de la pression dure de la membrane; serrer la membrane en position d'installation avec palan à chaîne; percer au surface de la membrane avec une perceuse portative électrique après alignement; installer le plateau en aluminium et serrez la tige de traction.

figure ii-5-28 installation de la membrane supérieure

ajustez la longueur du câble faîtier et du câble creux pour respecter les dessins, mettant tout le système sous tension; une fois cette étape terminée, toute la surface de la membrane doit être lisse et sans plis, simultanément, et la bride à quatre anges peut être ajustée pour atteindre l'exigence de lisse pour la surface de la membrane.

je. indices économiques et techniques

les technologies avancées suivantes ont été adopté dans ce projet de construction:

= 1 * gb2 * mergeformat ordinateur programme de contrôle synchrone est adopté pour le contrôle de 16 ensembles de levage équipement pour soulever le même point de la structure;

= 2 * gb2 * mergeformat le point de levage est fixé au point inférieur de la structure, soulever la structure en définissant une pré-polarisation pour la structure se combinant avec la méthode de levage de rotation d'anneau pour assurer la stabilité de la colonne de mouche pendant le levage;

= 3 * gb2 * mergeformat un filet de sécurité sûr et rapide est adopté pour l'installation de la membrane structure, ce qui permet d'économiser les coûts des échafaudages en grande partie.

ii. photos de projet

figure ii-5-29 panorama du parapluie rond toiture pour atrium

figure ii-5-30 intérieur scène

figure ii-5-30 scène intérieure partielle




construction plan de membrane ptfe atrium pour foshan ameublement expo city

Selon la fsa (association de structures de tissu), division de l'association de tissus industriels internationale, une structure tendue est une structure qui se caractérise par une tension du système de tissu ou de matériau pliable (généralement avec un fil ou un câble) pour fournir: le support structurel critique à la structure.


Les structures tendues en tissu sont généralement utilisées comme toit léger, couverture de protection, abri, puits de lumière, publicité et / ou identification de stades, arénas, centres commerciaux, amphithéâtres, kiosques à musique, couvre-scènes, tentes et abat-jour pour aéroports et dépôts de transport.


Les structures tendues utilisent des membranes de toiture en tissu technique, une combinaison de câbles caténaires et de systèmes de serrage, ainsi qu'un minimum d'encadrement pour créer des structures relativement légères capables de couvrir de grandes distances. Les membranes de traction sont disponibles en vinyle et en tissus de qualité extérieure et en fibre de verre revêtue de téflon. ces tissus à structure de membrane tendue ont une garantie de sept à vingt ans.

le cadre et les câbles sont généralement construits en acier. les câbles seront soit en acier inoxydable, soit revêtus d’un fini pvc transparent protégeant de la corrosion. les terminaisons de câble dégagent un style élégant . le cadre en acier sera fini avec une couche lisse de revêtement en poudre sur une base d'apprêt. Si la structure est située à proximité d'un environnement marin difficile, il est recommandé d'utiliser une peinture époxy humide.


les couvertures sont généralement faites de tissus architecturaux à haute tension tels que le ptfe ou le pvc. le ptfe (polytétrafluoroéthylène) est un tissu architectural haute résistance . les matériaux en pvc sont fabriqués par diverses sociétés réputées, telles que serge ferrari, les tissus enduits naizil inc., seaman corporation, hiraoka & amp; co. ltd. et revêtement et composite verseidag.
